入札の共同企業体(JV)とは?結成条件・メリット/デメリット・提出書類と役割分担の決め方

全国入札ナビ運営(ライター)
入札基礎共同企業体(JV)公共工事建設業許可入札参加資格
入札の共同企業体(JV)とは?結成条件・メリット/デメリット・提出書類と役割分担の決め方

「自社単独だと規模や技術者要件が足りない。でも、JVって何を決めて、どんな書類を出すのか見当がつかない」——初めて共同企業体(JV)を検討するとき、多くの会社がここで手が止まります。

JVは“組めば入札できる”という単純な話ではなく、発注者ルールに沿って結成条件を満たし、協定書で責任分担を固め、資格申請・入札書類へ落とし込む必要があります。この記事では、制度の全体像から実務の決め方までを一続きで整理します。

共同企業体(JV)とは:複数社で「一つの工事」を受注・施工するための組織

共同企業体(JV)は、複数の建設企業が共同で「一つの工事」を受注・施工するために結成する事業組織体です。国土交通省は共同企業体制度として、考え方や運用の枠組み、標準協定書(雛形)などを公開しています。

JVは会社(法人)を新設するというより、実務上は「協定書を結び、代表構成員を立て、発注者の審査・要領に従って入札参加する」形で扱われることが一般的です。

JVの4つの類型(特定/経常/地域維持型/復旧・復興)

国交省の整理では、JVは主に次の4類型に区分されます。どの類型かで「結成の単位(工事ごと/継続)」「登録のタイミング」「発注者側の扱い」が変わるため、最初にここを確定させるのが実務の近道です。

  • 特定JV(特定建設工事共同企業体):大規模・高難度工事向けに、工事ごとに結成し、工事終了等で解散する一時的なJV。

  • 経常JV(経常建設共同企業体):中小・中堅企業が継続的に協力し、体制強化を図る目的。発注機関によっては入札参加資格審査の段階でJVとして登録され、一定期間「有資格」として扱われることがあります。

  • 地域維持型JV:道路維持・除雪など、地域の維持管理体制を確保する目的。

  • 復旧・復興JV:災害時の迅速な復旧・復興対応の体制確保を目的。

制度の全体像や標準協定書の所在は、国交省の共同企業体制度ページから辿ると整理しやすいです。国土交通省の共同企業体制度(JV)に、類型の考え方や関連資料がまとまっています。

特定JVと経常JVの違い:いちばん揉めやすいのは「結成の単位」

実務で混同が多いのが、特定JVと経常JVです。端的に言うと、特定JVは「工事ごと」経常JVは「継続的(登録して一定期間)」という違いが軸になります。

発注者側のQ&Aでも、工事単位か継続登録かという観点で整理されています。検討中の案件が「その工事だけを取りにいくのか」「今後も同種工事を継続して狙うのか」で、選ぶべき型が変わります。特定JVと経常JVの違い(FAQ)

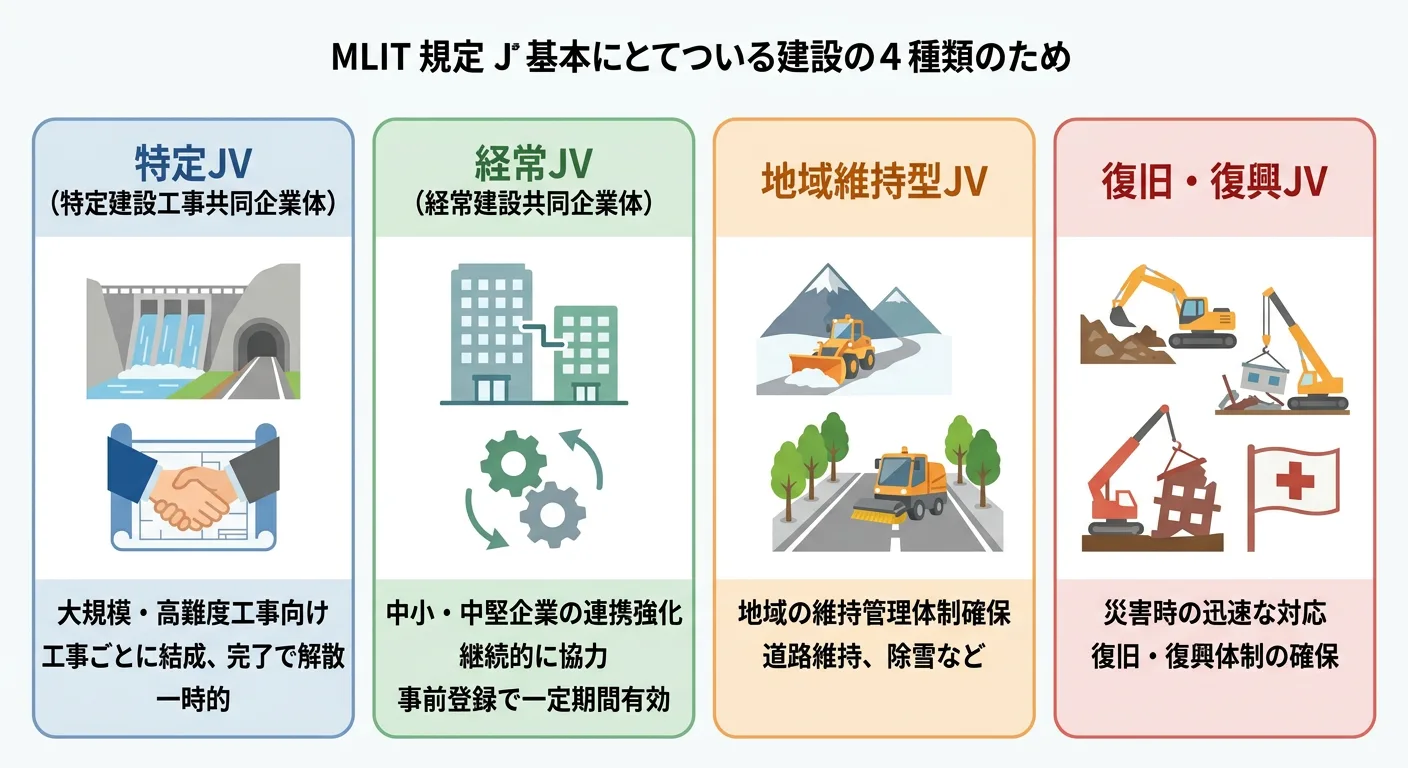

共同企業体(JV)の4類型(特定・経常・地域維持型・復旧復興)のイメージ図

結成条件は「発注者の要領」で決まる:人数・出資比率・代表構成員は要確認

JVは自由に組める一方で、入札に参加するには発注者が定める要領・通達・資格審査要項に適合していなければなりません。ここを読み飛ばすと、協定書を作り込んでも「参加不可」「要件不足」で差し戻しになりがちです。

構成員数の目安と、上限が伸びるケース

解説記事ベースの一般論としては、構成員は原則2〜3社(特例で最大5社)と整理されることがあります。ただし、これはあくまで目安で、実際には発注者ルールが優先です。

たとえば財務省所管工事の取扱いでは、構成員数を原則2〜3社としつつ、経常JVは要件次第で最大5社、地域維持型は原則10社まで、といった枠組みが示されています。財務省所管工事における共同企業体の取扱い

出資比率・代表構成員・技術者配置:協定書の前に“発注者の必須条件”を抜き出す

JVの審査で見られやすいポイントは、概ね次の3つです。

  • 出資比率(出資のバランス):一定の比率要件が置かれる場合があります(通達例では「均等割の6/10以上」など)。

  • 代表構成員:対外的な窓口・統括を担うため、出資比率や等級等に紐づけて定められることがあります。

  • 技術者配置・許可・営業年数:監理技術者/主任技術者の配置、建設業許可や営業年数などが条件化されることがあります。

ポイントは、これらを「協定書に書けばOK」ではなく、発注者が要求する形で満たすことです。発注者ごとにローカルルールがあるため、案件ページ(公告・入札説明書)と合わせて、資格審査要領やJV運用基準まで確認してください。

入札参加資格審査(名簿登録)と経審:JV以前に“入口”で詰まらないために

JVを組む話と並行して、意外と見落とされるのが入札参加資格審査(名簿登録)です。多くの発注機関では、競争入札の前提として資格審査を行い、資格者名簿に登録されていないと入札に参加できません。申請時期・提出方法(郵送/電子)・必要書類は発注機関ごとに異なります。入札参加資格審査(名簿登録)の概要

公共工事を元請で受注する場合は、経営事項審査(経審)の有効期限にも注意が必要です。解説では、有効期限は直前の決算日から1年7カ月とされ、期限切れは入札上のリスクになり得る旨が注意喚起されています。経営事項審査(経審)の概要と有効期限の注意点

全国入札ナビで、入札参入の第一歩を踏み出しませんか?

クレジットカード登録不要で、今すぐ無料体験できます。

無料で試してみる

メリット/デメリット:JVは“受注力”が上がる一方で“管理負荷と連帯リスク”が増える

JVは「単独では届かない工事」に手を伸ばせる反面、組織としての運営が増えます。社内稟議を通すためにも、メリットだけでなく、デメリットを“具体的な管理項目”に落とすのが重要です。

JVのメリット:大規模・高難度への対応力と、中小の受注機会の拡大

  • 技術力・施工力・経営力(資金・人員・技術)の結集により、大規模・高難度工事に対応しやすくなる。

  • 中小企業の競争力強化・受注機会の拡大につながりやすい(経常JVの制度趣旨とも整合)。

  • 得意分野の相互補完や、要員不足時の補完で体制を作りやすい。

JVのデメリット:意思決定コスト、責任範囲、ガバナンスの偏り

  • 意思決定が複雑化し、調整・管理コスト(会議、承認、工程調整)が増える。

  • 連帯責任リスク:甲型は損益が一体になりやすく、乙型でも品質・安全等で対外責任が問題になり得るため、協定書での設計が重要。

  • 出資比率が高い構成員の影響が強くなるなど、ガバナンスが偏る可能性。

デメリットは「運用で潰せるもの」と「制度上避けにくいもの」に分かれます。前者(調整・管理)は役割分担とルール化で軽減し、後者(対外責任)は協定書と契約実務で“誤解が起きない形”に整える、という発想が現実的です。

提出書類と役割分担の決め方:協定書を中心に“発注者指定書類”へ接続する

JV実務の要は、共同企業体協定書です。誰が何を担当し、責任と損益をどう扱い、対外窓口をどうするかを、協定書条項として固定します。国交省は、各類型に対応した標準協定書(甲型・乙型)の雛形を公開しているため、ゼロから作らず雛形に沿って検討すると抜け漏れが減ります。国交省:標準協定書等(共同企業体制度)

甲型・乙型で何が変わる?損益計算と施工管理の“前提”が違う

施工方式として頻出なのが、甲型(共同施工)と乙型(分担施工)です。

  • 甲型(共同施工方式):共同施工で、出資比率に応じて損益を一体で計算する整理。代表構成員が対外調整・統括を担いやすい一方、損益が連動しやすい点は社内説明が必要です。

  • 乙型(分担施工方式):工区・工種を分担施工し、各社が分担部分の責任・損益管理を行う整理。ただし、品質・安全などの観点で連帯責任が論点になり得るため、分担範囲と責任分界を具体に書くことが重要です。

甲型か乙型かを曖昧にしたまま協議すると、「誰が原価を持つのか」「設計変更や追加工事の処理はどちらが主導か」で後から揉めます。協定書に入る前に、まず方式を確定させるのがコツです。

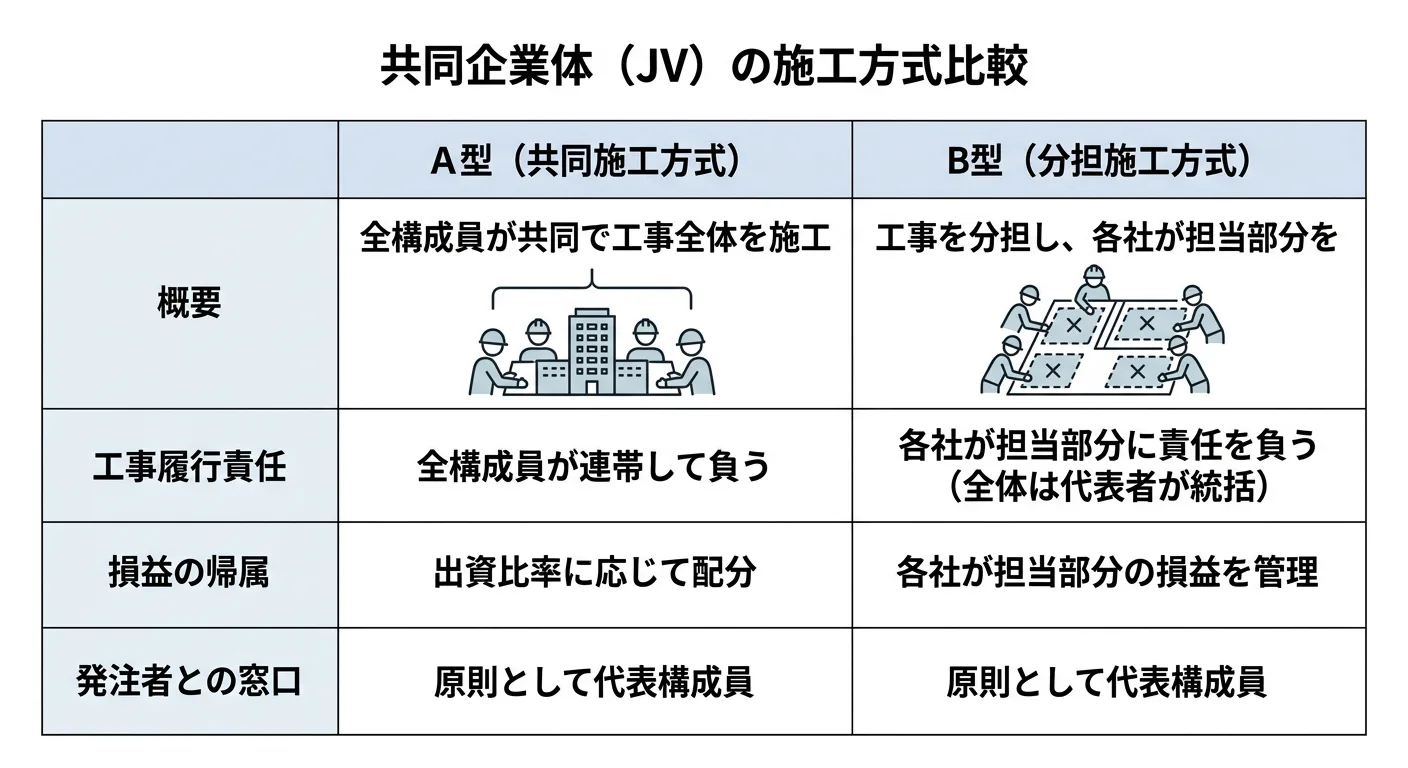

甲型JVと乙型JVの違い(施工方式・責任・損益)の比較図

JVで必要になりやすい提出書類:まず“協定書”、次に“各社の証憑”

必要書類は発注機関ごとに増減しますが、実務で出てきやすいのは次のセットです。

  • 共同企業体協定書(国交省の標準協定書をベースに整形することが多い)

  • 各社の建設業許可情報(許可証明・許可番号等の確認書類)

  • 経営事項審査結果通知書(公共工事を元請で狙う場合に論点化しやすい)

  • 納税証明書等の発注者指定書類

さらに、自治体によってはJV向けに申請書様式や協定書提出の扱いを明確化し、ファイル一式を公開しているケースがあります。運用例として、北海道はJVの取扱い(申請書・様式等)を公開しています。北海道:共同企業体(JV)の取扱い(令和8年度)

役割分担を決める手順:5ステップで“協定書に落とせる形”にする

協議をスムーズに進めるには、決める順番が重要です。おすすめは次の5ステップです。

  1. JVの類型を確定(特定/経常/地域維持型/復旧・復興)
    登録の要否、結成期間、発注者側の扱いが変わります。

  2. 施工方式を確定(甲型=共同施工/乙型=分担施工)
    損益計算・工事管理体制の前提が変わります。

  3. 代表構成員・出資比率・意思決定ルールを確定
    発注者ルール(通達・要領)で縛りがある場合は先に適合させます。

  4. 工種・工区、技術者配置、品質・安全管理の責任分界を明文化
    乙型は特に「分担範囲」を具体化し、空白領域を作らないのが重要です。

  5. 標準協定書+発注者様式に整形して提出
    雛形に沿って条項を埋めると、抜け漏れを抑えられます。

施工体制台帳は誰が作る?JVは“法人格がない前提”で実務が組まれやすい

工事が始まると、書類・台帳類の作成主体も論点になります。施工体制台帳は、建設業法第24条の8等に基づき、元請が下請等との契約関係・作業内容を記録管理する書類と整理されています。施工体制台帳の概要(記載事項等)

JVの場合、解説では「JV自体ではなく構成員に作成義務がある」と整理され、甲型は代表構成員、乙型は分担ごとの構成員が作成するのが通常、という実務の考え方が示されています。

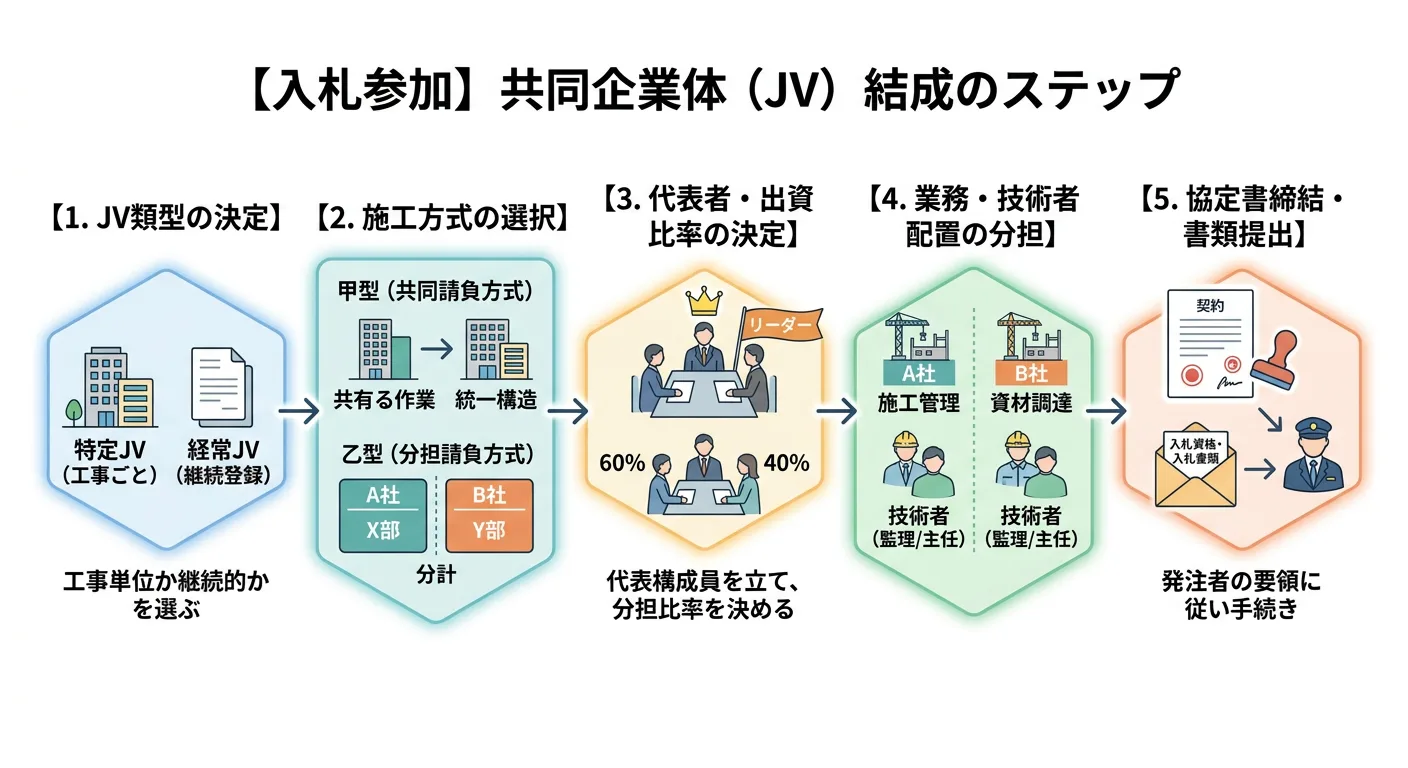

JVの役割分担を決めて協定書・申請書類に落とす手順フロー

JVを“勝てる体制”にするチェックリスト:入札前にここだけは揃える

  • 案件が求めるJV類型(特定/経常など)が発注者資料で明確になっている

  • 構成員数・出資比率・代表構成員が発注者要件に適合している

  • 甲型/乙型が決まり、損益と責任の考え方が社内で合意できている

  • 協定書の条項(役割分担、意思決定、原価・設計変更、瑕疵・安全、紛争時)まで落とし込めている

  • 入札参加資格審査(名簿)と、必要なら経審の有効期限がクリアできている

このうち一つでも曖昧だと、入札公告が出てから短期間で整えるのは現実的に厳しくなります。特に「発注者要件の読み落とし」と「協定書の詰め不足」は、差し戻しや辞退につながりやすいので要注意です。
